全体工程表について
全体工程表では複数の工程表を対象に、指定した期間内の「特定の工種・業者」または「業者別」で絞り込んで、まとめて確認することができます。業者のバッティングや工事の集中状況を把握できるほか、空いている工程に業者を手配するなど、効率的な工程調整に活用できます。こちらでは「特定の工種・業者」での全体工程表について、ご説明します。
1)【工程】>【全体工程表】をクリックします。

2)『表示対象設定(全体工程表)』画面が表示されるので、表示タイプの「工種・業者工程表」を選択します。
◎ 概要工程表(各工程の工期より自動算出):
指定した期間内のすべての工程を一覧で確認できます。
◎ 工種・業者工程表:
指定期間内のうち、指定した「特定の工種または業者」に関連する工程のみをまとめて確認できます。
◎ 業者別工程表:
指定期間内の工程に関連する業者を、業者ごとに一覧で確認できます。

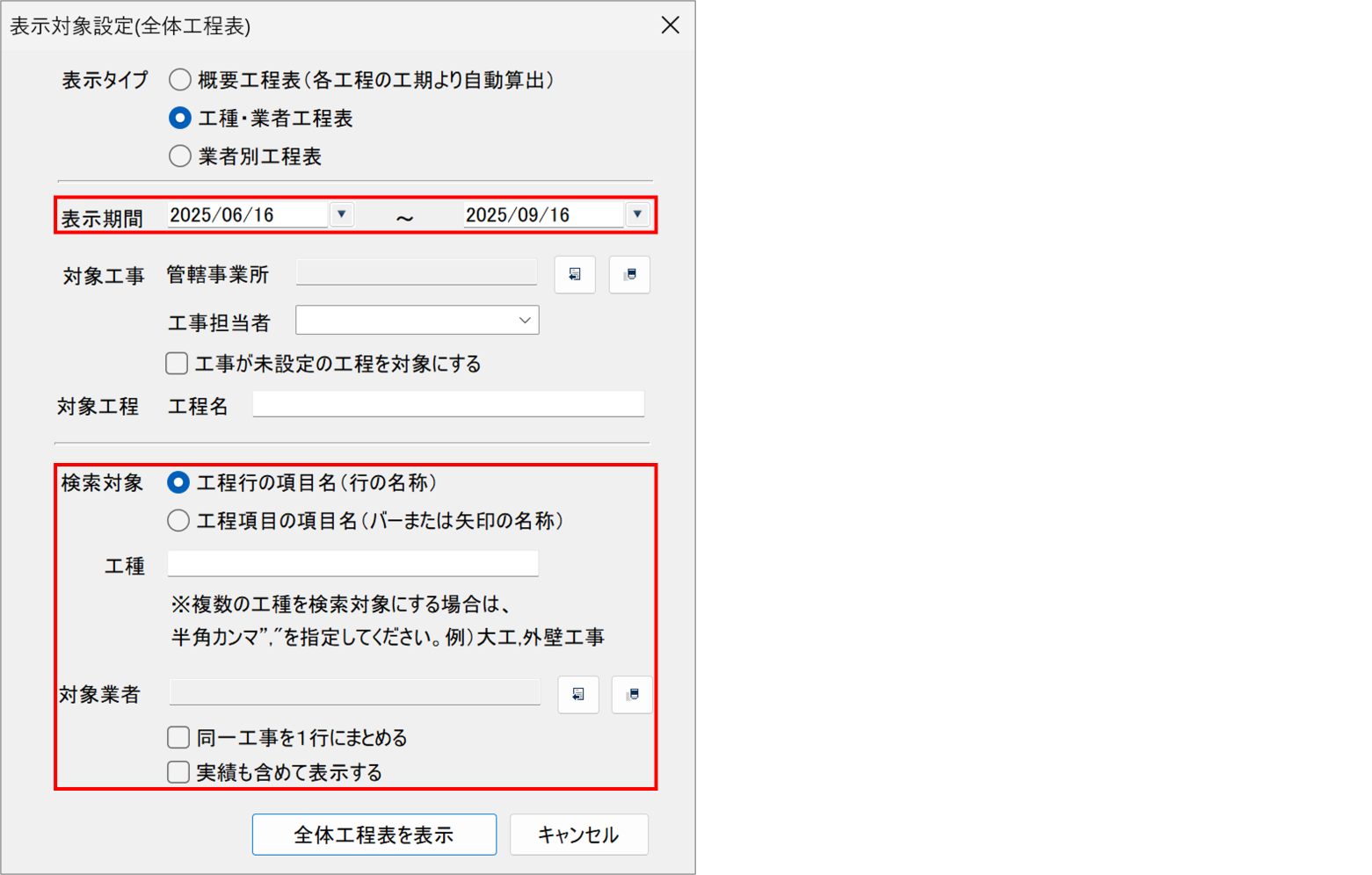

3)表示期間を入力し、任意の内容で絞り込みます。
※表示期間、特定の工種または業者の指定は必須です。

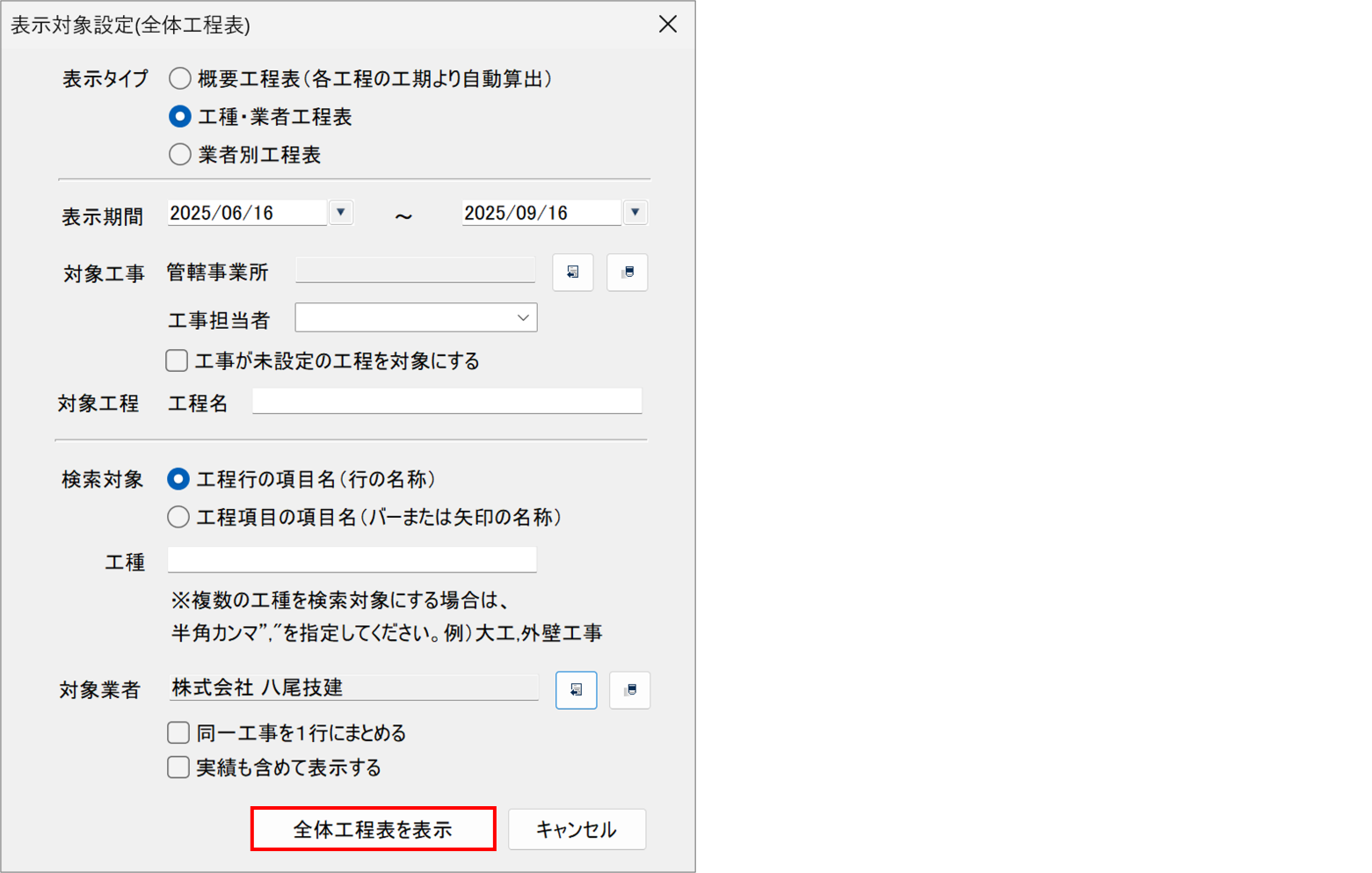

4)入力後、「全体工程表を表示」をクリックします。

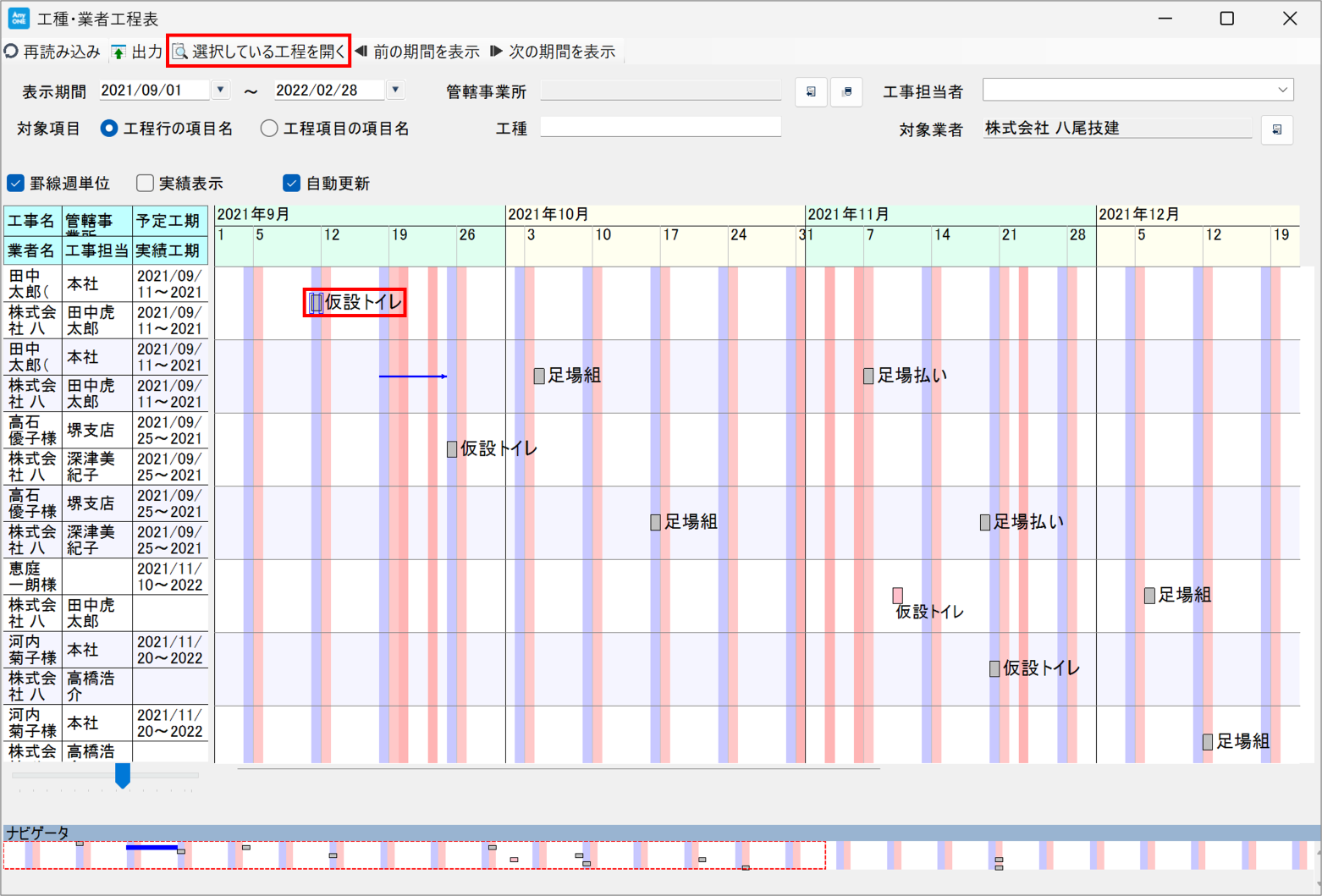

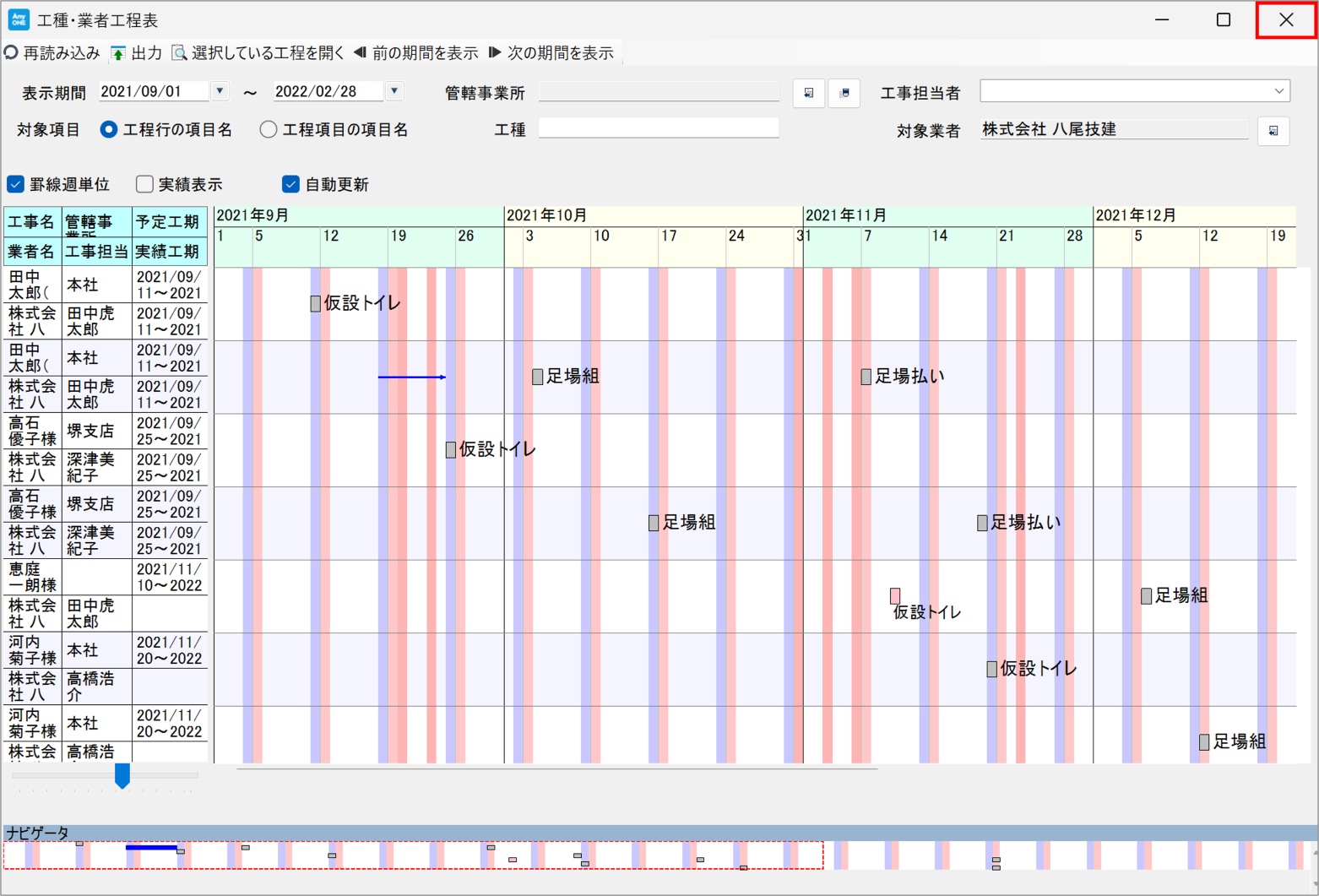

5)『工種・業者工程表』画面が表示されます。詳細を確認したい工程を選択し、ツールバーの「選択している工程を開く」ボタンをクリックします。

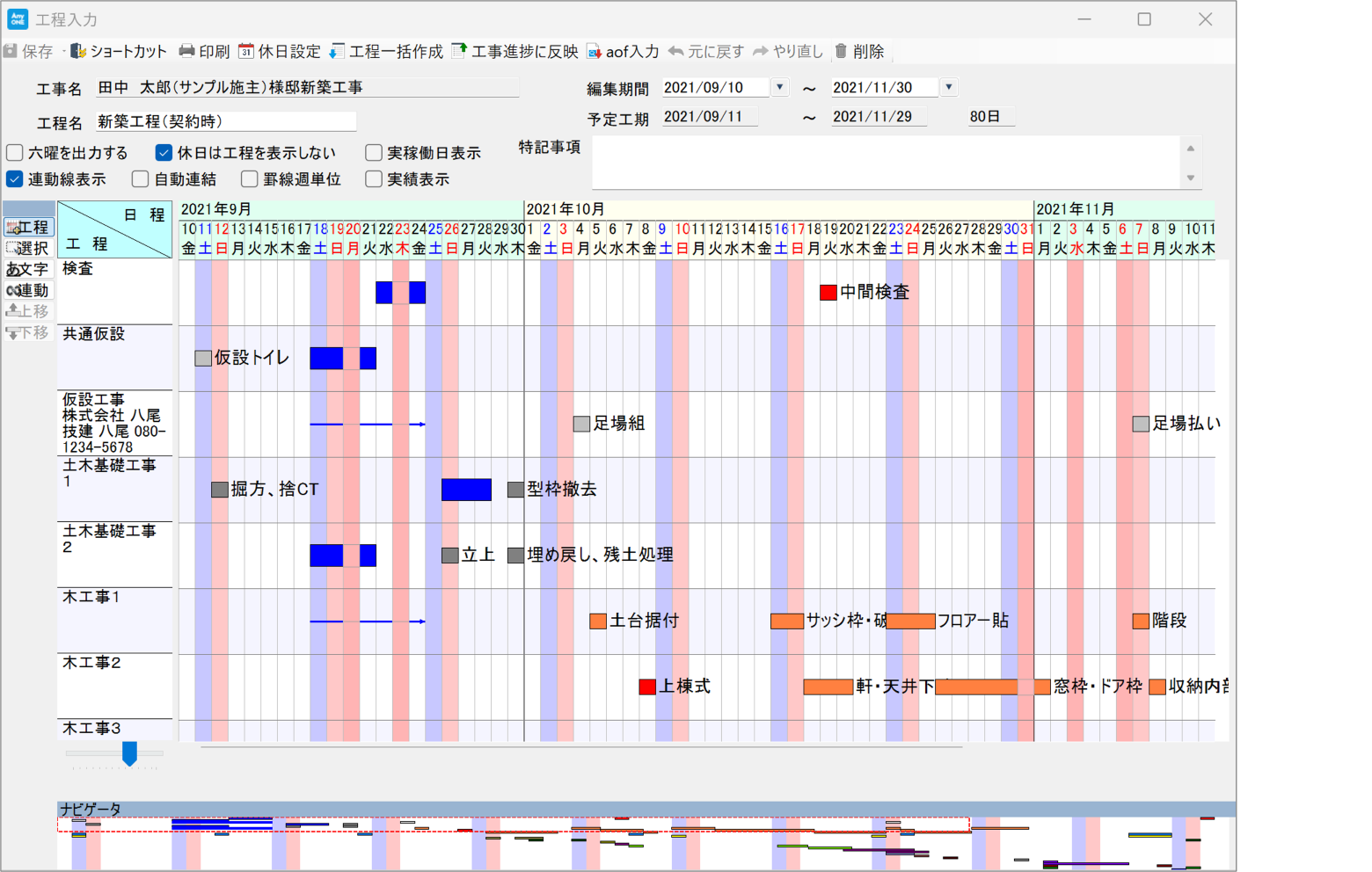

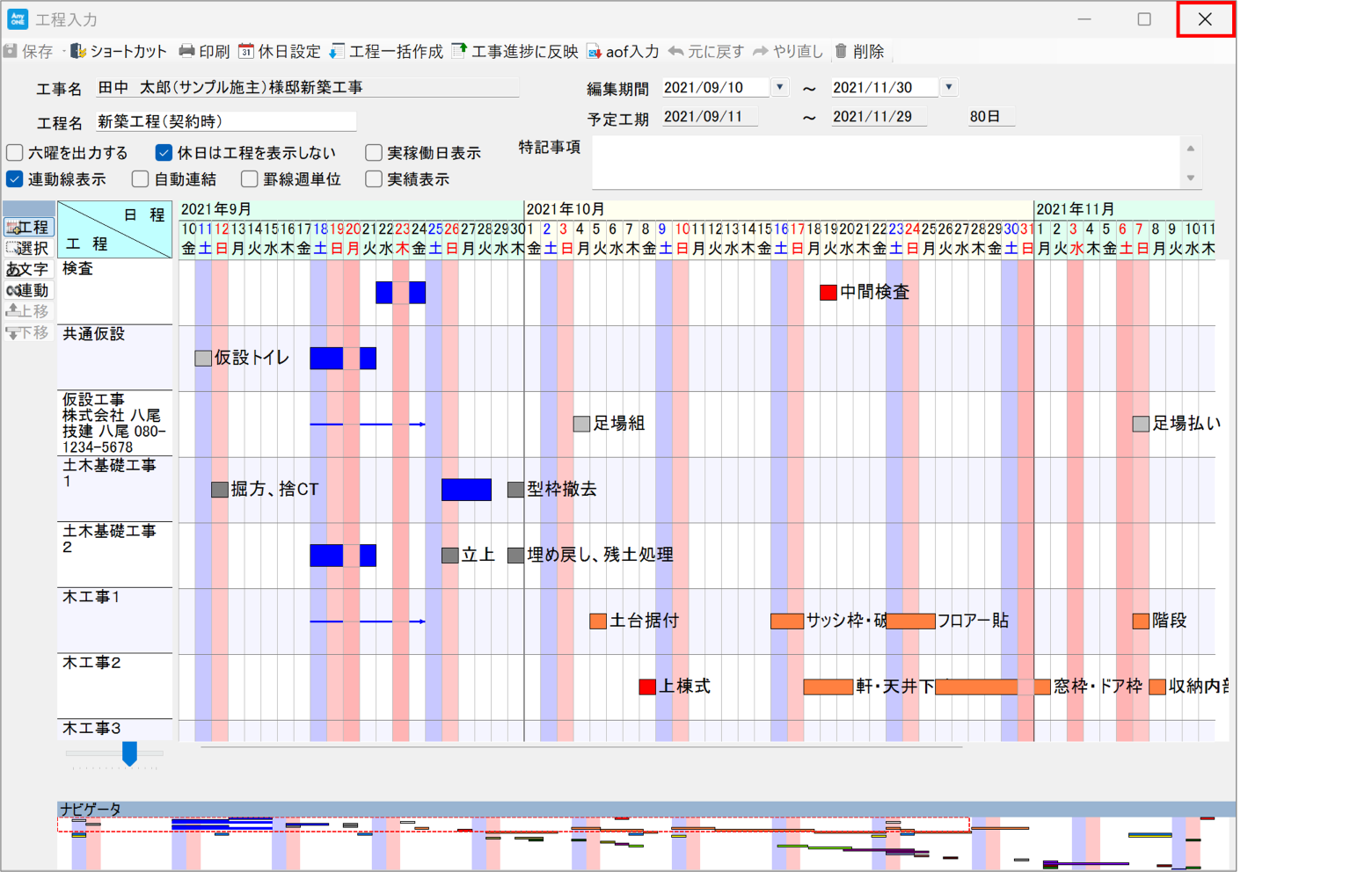

6)『工程入力』画面が表示されるので、詳細を確認できます。
7)確認後、閉じる場合は、右上の「✖」をクリックします。

8)全体工程表を出力する場合は、ツールバーの「出力」ボタンをクリックします。
9)『全体工程表出力』画面が表示されるので、必要な設定を行って「出力」ボタンをクリックします。

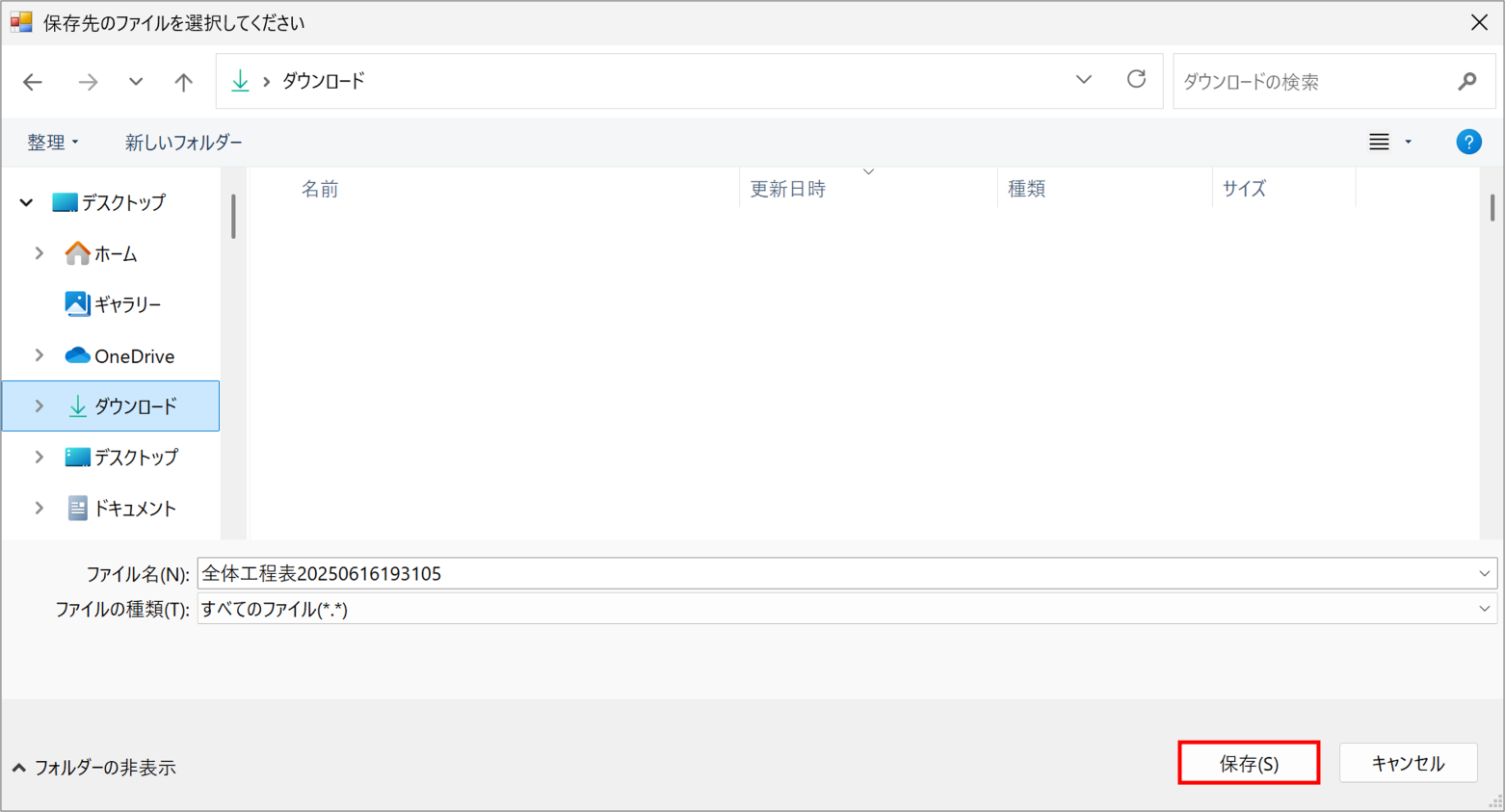

10)『保存先ファイルを選択してください』画面が表示されるので、保存先を選択して「保存」ボタンをクリックすることで保存されます。
11)エクセルファイルを閉じると『工種・業者工程表』画面に戻るので、右上の「✖」をクリックして終了します。
